图说2cm瓷板幕墙干挂流程

  • 2016-11-15 14:33  来源:搜陶网  责任编辑: 搜陶网  点击数 :

  瓷板幕墙与石材幕墙相比,因其在质量、功能、性价比等方面占有绝对优势,已越来越多地在建筑物外墙上使用。唯格2cm石英砖一般采用开槽式干挂和背栓式干挂。

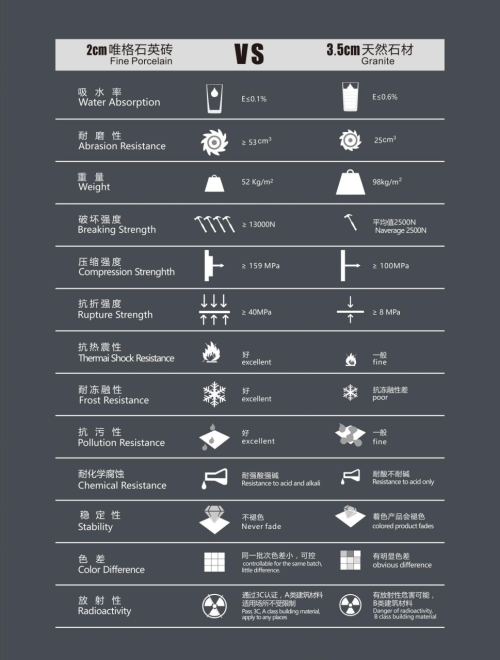

2cm石英砖幕墙干挂·特性

  1. 降低建筑负荷,2cm石英砖自重约为3.5cm天然石材的1/2;
  2. 性能更优越,破坏强度13000N,大大高于3.5cm天然石材;
  3. 色泽均匀不褪色,耐酸碱性较好,具有自洁的特点;
  4. 工厂化施工程度高,能提高安装进度;
  5. 相对陶瓷薄板,2cm厚可选用M6X12不锈钢背栓,植入更深,安全性更高。

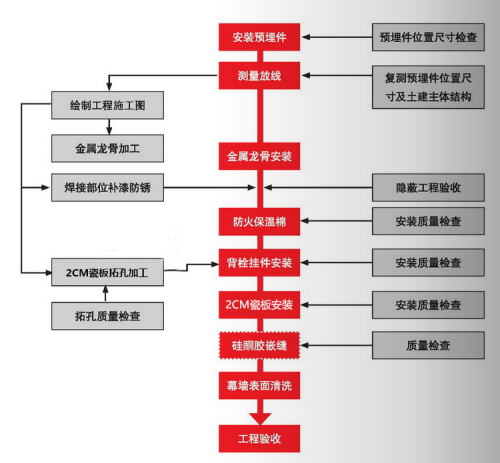

2cm石英砖幕墙干挂·施工流程

 2cm石英砖幕墙干挂·施工流程

  一、测量放线

  根据土建结构提供的轴线、门窗洞口控制线,以及楼层标高基线结合幕墙立柱分格尺寸,检查所有预埋件的标高与水平偏差,确定立柱的调整方案。根据设计要求确定出单根立柱顶标高与结构楼层标高的关系,然后在结构外围顶板上弹出立柱顶标高线或控制线。

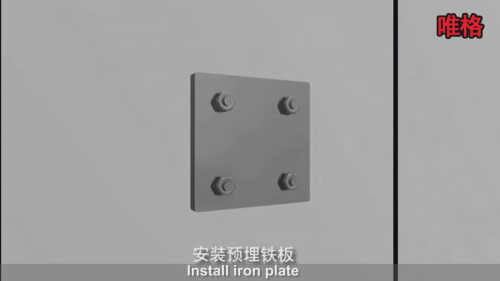

  二、预埋件处理

  预埋件安装:如设计无明确说明,预埋件标高偏差不应大于10mm,水平位置偏差不大于20mm。

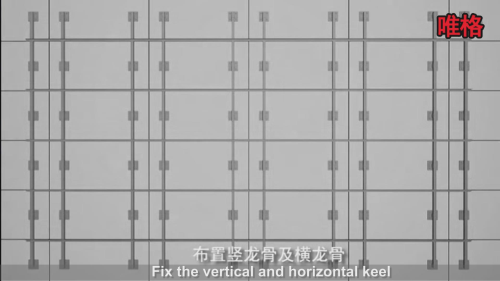

  三、立柱安装

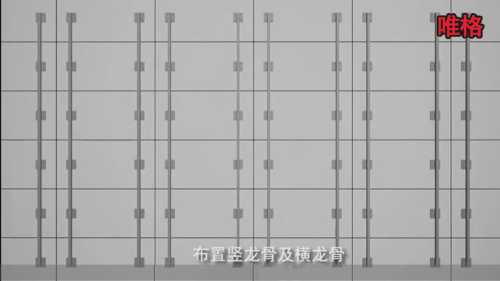

  由下及上安装,上下立柱间通过芯套连接,并留有最少20mm缝隙。先把角码点焊在预埋件上,立柱轴线与已确定的立柱分隔轴线重合,立柱顶与在横梁上弹出的立柱顶标高线重合,整面立柱安装完毕后,再满焊,紧固螺栓固定。
  四、横梁安装

  根据设计图纸加工横梁,用水准仪把楼层标高线引到立柱上,以此为基准将横梁的上皮位置标于立柱上;横梁与主龙骨采用焊接连接(或栓接),横梁电焊在立柱上,检查无误后加焊。

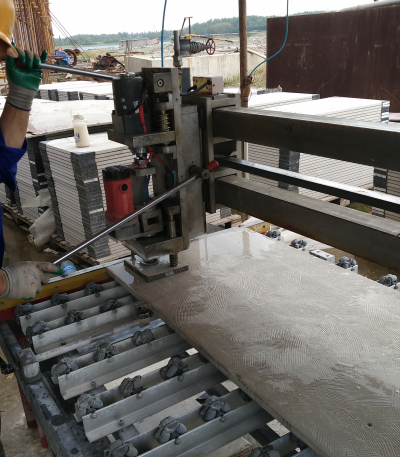

  五、瓷板拓孔

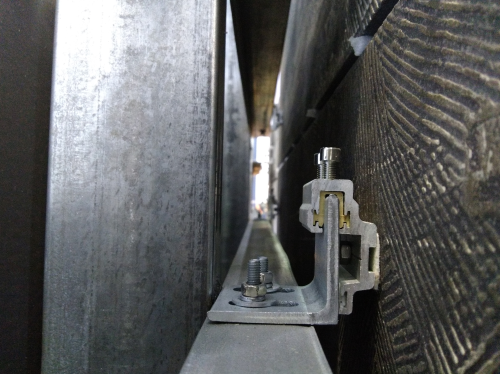

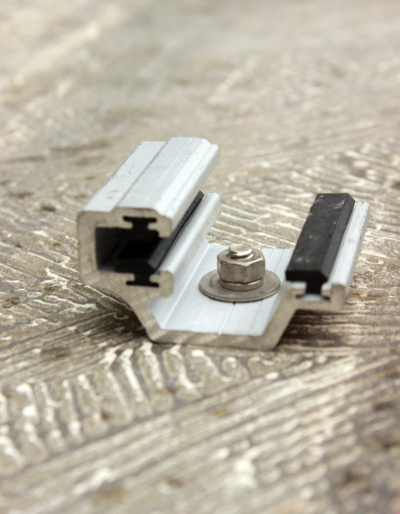

  用拓孔设备进行开孔,背栓孔采用测孔工具检验,20个孔为一个检验批次,如不合格,则该批孔全数检验。然后将铝挂件固定在背栓上,调试好铝挂件后拧紧螺栓。

  六、2cm瓷板安装

  先把挂座用不锈钢螺栓固定于横梁上,挂座平面绝对水平。然后将预先加工好的2cm石英砖对照施工排版图,自下而上进行安装,由人工将装好背栓挂件的2cm石英砖挂到与横梁链接的挂座上,调试挂座,使各挂件受力均匀,2cm石英砖板面垂直水平。

  七、打胶嵌缝

  选用4cm左右的纸袋型不干胶带,沿面瓷板边缘贴齐、贴严;在瓷板缝隙处嵌弹性泡沫填充条,嵌好后离饰面不少于6mm,最后用嵌缝枪把中性硅胶打入缝内。

视频专区

人物访谈

  • 独家专访 | 谢英凯:设计

  • 【朗途风云人物】一伙人

  • 【朗途风云人物】诚信经

  • 【朗途风云人物】24小时响

企业动态

  • 友情链接
  • 合作品牌

转载本站文章图片,必须署明来源搜陶网(www.soutao.tv)外地站点加盟热线:0757-82770008,QQ99880500 本站律师顾问:广东中天鼎盛律师事务所:0757-93289933

家居产品导购QQ:632599208 找砖网全国家居经销商Q总群:52515767 中国家居网络媒体Q总群:69235136全国家居职业经理总群86188297 协会支持:佛山市禅城区陶瓷卫浴行业协会

版权所有:佛山市家美文化传媒有限公司粤ICP备11050138号 HTML网站地图
